新川千本桜の会第9班の活動記録のページです。写真とともにご覧ください。
戻る
■What's New!?
平成18年6月24日掲載//
第3期 平成18年
H18.3.9 点検

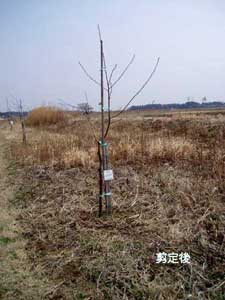

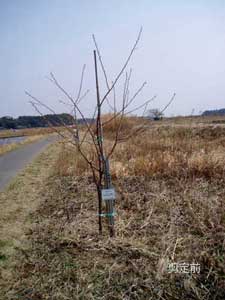

剪定前 剪定後 神尾橋~松保橋間の点検を行った。神尾橋~水神様間は樹が小さく弱いため、剪定を控えていが、かなり樹が暴れてきたので軽い剪定を行った。 結束紐が緩んでいたものはかなりあり、補修した。新芽は膨らみ、大きくなっているものもある。1週間~10日くらい暖かい日があれば開花すると思われる。


H18.3.12 定例作業

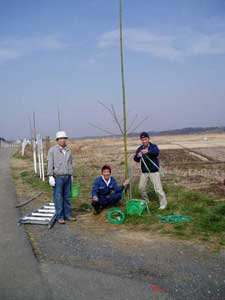

支柱交換1 支柱交換3 定例の作業日である。成長が遅れていたため支柱の交換が遅れていた松保橋~阿宗橋右岸の支柱を交換、 当初予定の24本を上回る30本を交換できた。猛烈な風の中での支柱交換で大変であったが皆さんよく頑張った。

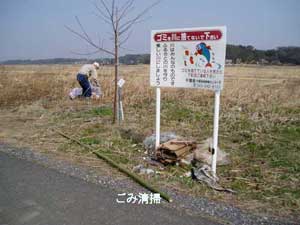

清掃 不法投棄が後を絶たないが、82歳の班員が黙々と清掃している。

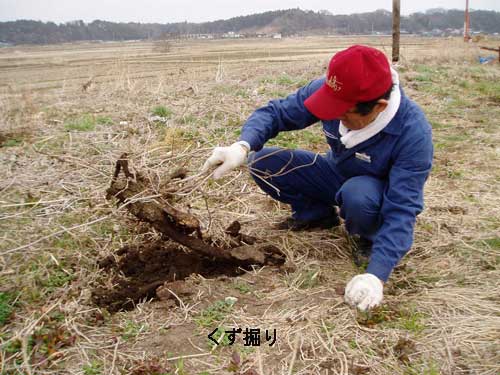

くず枯れ 終了後、薬剤を試験的に注入した「くず」を掘ったところ、完全に枯れていた。


H18.3.26 開花
開花 開花 班員より開花が見られたとの報告があったので調査にいったところ、1036が最も多く50花くらい付いていたが,他は1花~20花くらいであった。咲いているものも30~40本位で、3月9日に予想した芽の膨らみ方からみると予想を遥かに下回った。
樹が大きくとも必ずしも咲いていない。このほか他班の支柱を参考にするため全班の支柱を見て回る。


H18.3.29
3月12日の定例作業で残った松保橋~阿宗橋右岸の支柱を6本交換。
H18.3.30
1043ほか3本の支柱交換および剪定をした。
H18.4.3
強風に会ったため点検、1015支柱折れ補修、他数本の結束を補修した。
H18.4.9 定例作業日
開花409-019 開花409-021 水神宮~松保橋間の不良の支柱交換を行った。予定は25本であったが6本追加があり31本を交換した。開花については、花の数は少なかったが咲いた花は美しかった。


H18.4.18
支柱の傷み状況を調査。
H18.4.23
第9班々長・副班長による打合せをサポートセンターで行った。主な検討事項は次のとおりです。
1.班員名簿の個人情報保護について
従来記載していた住所は地区のみにした。
2.連絡網について
副班長が3名になったので、連絡方法を変更し6月11日定例作業日より実施することになった。
3.予算の決定
イオン環境財団の助成金について9班の予算を班長会に提出するため資材、用具について調査してきた内容を検討した。支柱の形は1本支柱、材質は防腐剤処理済み木製とし、刈払機は2台追加した。
4.その他5月の作業予定、草刈予定、くず対策を打合せた。
H18.4.25
班長会で、新川千本桜の会の作業目印について提案していたがデザインを9班に頼まれ、大松さんに依頼した。

H18.5.2 補修

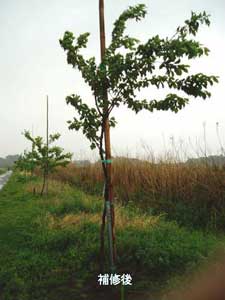

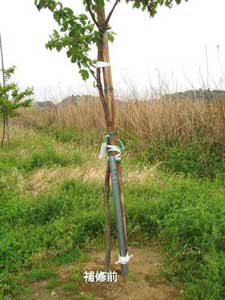

補修前 補修後 「1020の樹が倒れそうだ」との連絡により支柱の補修、結束のやり直しをした。

H18.5.6「くず」薬剤処理

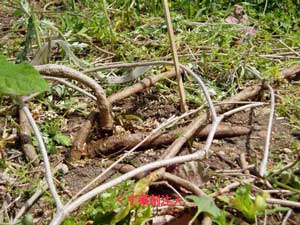

薬剤処理 「くず」の最も多い1133付近について大株23本の薬剤処理を行う。


H18.5.8
班長および副班長の打合せ会をサポートセンターで開いた。
1.予算承認に伴い木製支柱を50本発注する。
2.具体的な交換方法を検討し、鉄支柱が樹と接近している場合は打ち直すことにし、試し交換作業を行うことにした。次回定期作業は支柱交換を行う。
H18.5.12 木製支柱搬入

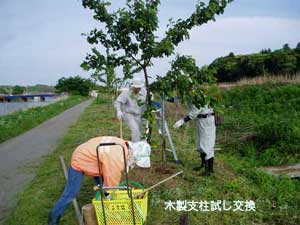

木製支柱試し 除草 木製支柱が搬入されたので、試し交換作業を2本行った。

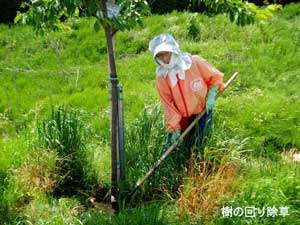

また、5月14日の定期作業がやり易いように樹の回りを刈払機と鍬による除草を行った。


H18.5.14 定例作業

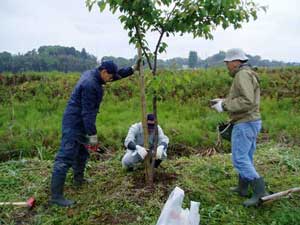

木製支柱1 木製支柱2

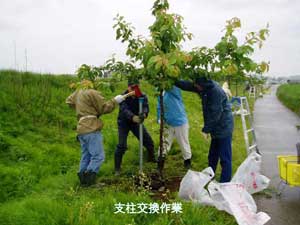

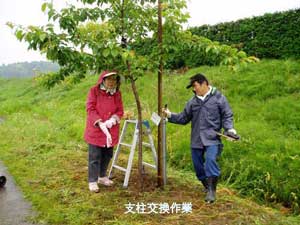

木製支柱3 定例作業。当初は小雨が降る中での交換作業であり、全件鉄柱の打ち直し、木製支柱への交換であったため、22~26本を予定したが慣れてくると早くなり、作業時間はオーバーしたものの32本を交換できた。
なお、金曜日を臨時作業日とすることにした。


H18.5.15 除草

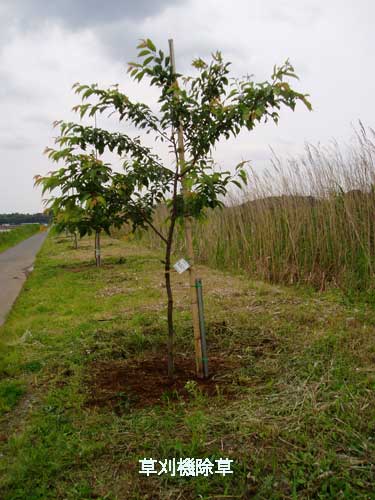

刈払い機除草 有志による刈払機除草を開始。この後17、18、20、21、22、24、25日も行う。
H18.5.26 臨時作業日

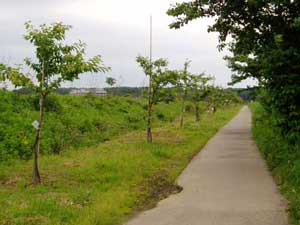

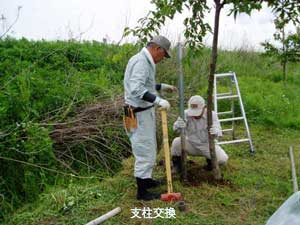

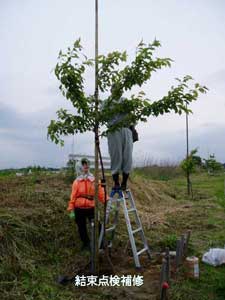

除草526-2 除草526-3 臨時作業日。刈払機および鍬による除草、風折れの支柱交換、結束点検補修など。
木製支柱が少なくなったので50本追加搬入される。


H18.5.29 補修
枝折れ、結束緩み補修。
H18.5.30 班長会
班長会に依頼されていた会のマークデザイン案を数種類提出した。目印は腕章に決まり、デザインも決定され見積もりを取ることになった。
H18.6.2 臨時作業

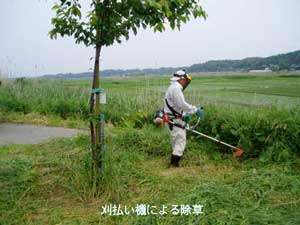

刈払い機除草 除草526-1 臨時作業。松保橋~阿宗橋間の刈払機による除草、暴れている枝の剪定を行う。
H18.6.8 臨時作業
神尾橋~水神宮間の支柱点検、害虫の状況、一部剪定。
H18.6.11 定例作業は雨のため中止。
H18.6.14 臨時作業
臨時作業。神尾橋~水神宮間は支柱が傷んでいるので交換予定であったが雨のため定例作業を延期したので作業を行いやすくするため剪定、樹回りの鍬による草刈をした。

H18.6.18 定例作業

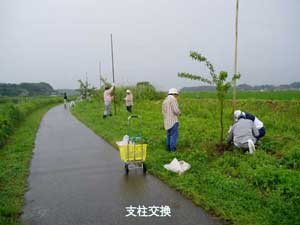

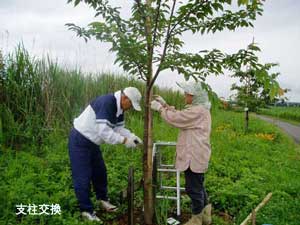

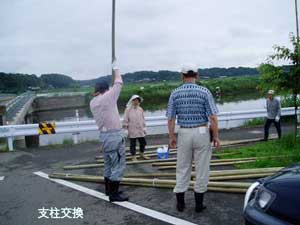

定例作業618-1 定例作業618-2 延期した定例作業日。あいにく途中で小雨にあったが皆さん頑張り予定した20本の支柱交換を完了した。

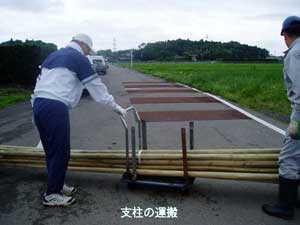

交換場所は集合場所から1 km以上ある神尾橋付近で、資材の運搬が大変であったが、班員の手作りの台車が活躍。
支柱交換618-3 支柱交換618-5
H18.6.19 臨時作業
臨時作業として刈払機による除草を継続。この後、20、23、24日も行った。


Top
